У Тасманії планувальники підтримали AI-центр потужністю 288 МВт
Планувальники ради Джорджтауна в австралійському штаті Тасманія рекомендували схвалити будівництво центру обробки даних для штучного інтелекту потужністю 288 МВт. Остаточне рішення щодо заявки компанії Firmus Technologies рада має ухвалити у вівторок, повідомляє ABC News Australia.

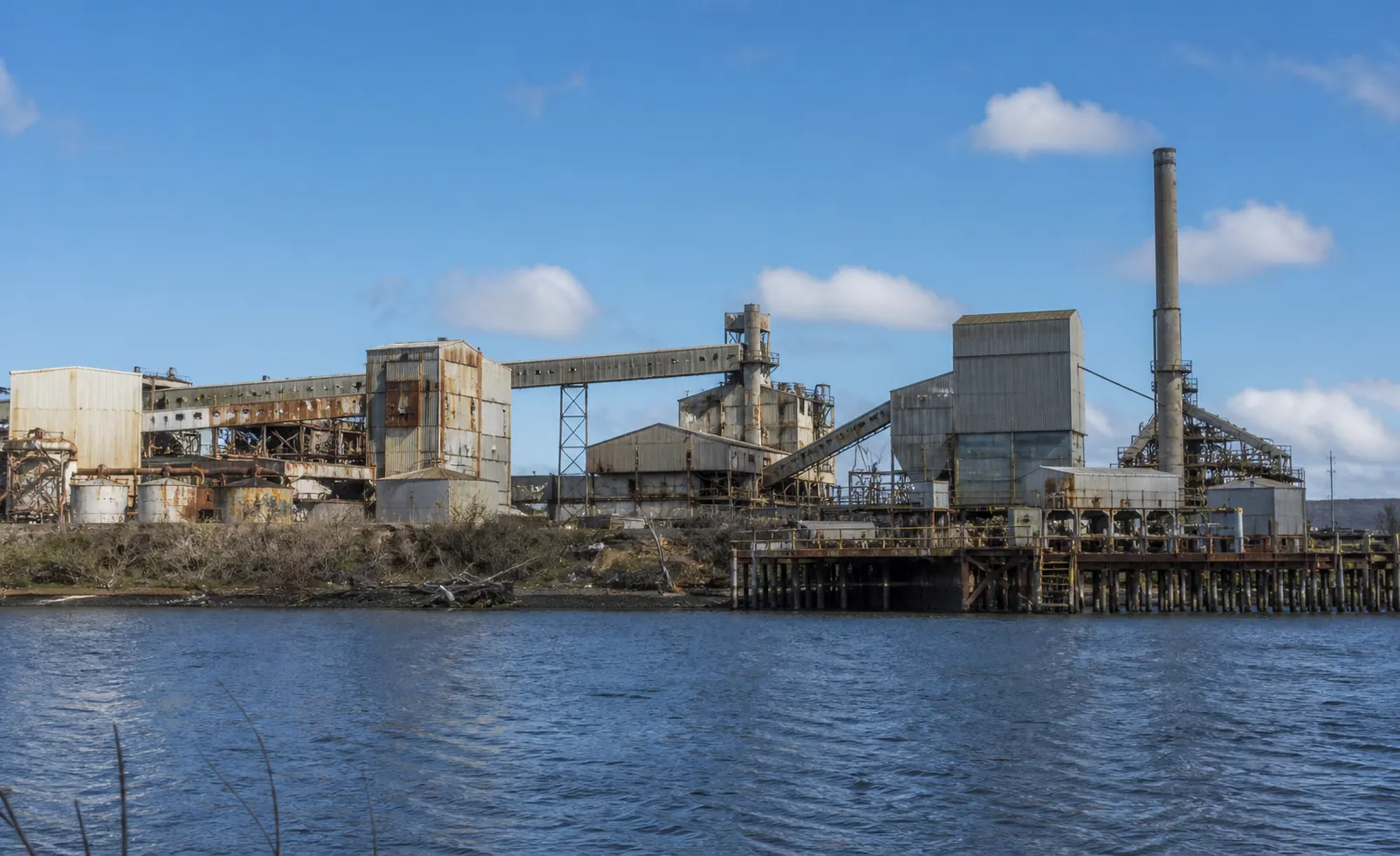

Об’єкт пропонують звести в Лонг-Річ на території колишнього целюлозного заводу в промисловій зоні Bell Bay Advanced Manufacturing Zone. Під час громадського обговорення до ради надійшло 349 звернень, а електронна петиція із понад 5 тисячами підписів закликала відхилити проєкт.
Місцеві жителі скаржилися, зокрема, на недостатні консультації з громадою, тому рада продовжила термін подання звернень. Серед порушених питань були споживання води й електроенергії, шумове, повітряне та світлове забруднення, ризик лісових пожеж і вплив на довкілля.
У порядку денному майбутнього засідання фахівці з планування зазначили, що частина порушених у зверненнях тем, зокрема енергетична політика, штучний інтелект, національна безпека та федеральне регулювання, не належить до повноважень органу, який розглядає заявку за Тасманійською схемою планування.
Більше актуальних новин читайте у Telegram-каналі UA.News.
Мер Джорджтауна Грег Кізер заявив, що рада має визначити лише те, чи відповідає проєкт вимогам планувальної схеми. За його словами, фахівці ради вважають, що заявка повністю відповідає цим вимогам, і рекомендують її схвалити.
Рекомендоване схвалення передбачає низку умов. Компанія має оновити план реагування на лісові пожежі та стратегію управління надзвичайними ситуаціями після того, як неправильно вказала кількість запланованих дизельних генераторів. На майданчику передбачено 276 резервних дизельних генераторів, які можуть працювати лише під час перебоїв у мережі, перевірок, технічного обслуговування або надзвичайної ситуації. Одночасна робота більш ніж одного генератора не повинна перевищувати сукупно 24 години на рік.
Також Firmus Technologies рекомендували подати оновлену оцінку шумового впливу, провести перевірку рівня шуму протягом 60 днів після початку роботи та вести публічний реєстр скарг. Компанія вже будує AI-центр потужністю 104 МВт у передмісті Лонсестона Сент-Леонардс і подала заявку на ще один об’єкт потужністю 52 МВт у Везлі-Вейл.
